裝潢不含冷氣安裝怎麼辦?自行發包冷氣的進場時機、維修孔、配管、室外機散熱與責任分工完整指南

Home » 空調知識中心 » 空調節能與換氣設計 » 裝潢不含冷氣安裝怎麼辦?自行發包冷氣的進場時機、維修孔、配管、室外機散熱與責任分工完整指南

裝潢不含冷氣安裝怎麼辦?自行發包冷氣的進場時機、維修孔、配管、室外機散熱與責任分工完整指南

裝潢合約不含冷氣安裝時,屋主自行發包要先確認進場時間、冷氣機型、維修孔、配管排水、電源、室外機散熱與工班責任。本文整理對圖、封板複驗、報價及完工驗收重點。

裝潢不含冷氣安裝時,屋主可以自行找冷氣廠商,但空調工程應在施工圖確認與木作封板前開始協調。設計師、冷氣、水電與木作需共同確認機型尺寸、室內外機位置、冷媒管、排水、電源、維修孔及室外機散熱條件。自行發包的重點包括確認裝潢合約範圍、依確定機型放樣、封板前完成配管與排水測試,以及將開孔、收邊、追加費用與保固責任寫入報價或施工確認單。每次會勘都應保留最新版圖面、照片與變更紀錄,降低完工後拆除天花板或工班互相推責的風險。

重點速讀
‧先確認裝潢合約包含設備、配管、排水、電源、開孔或僅預留位置。
‧冷氣廠商應在水電配置及木作封板前完成對圖與現場放樣。
‧機型尺寸尚未確定時,不宜鎖定維修孔、風口與配管位置。
‧設計師、冷氣、水電及木作應直接確認技術尺寸,避免由屋主轉述。
‧封板前需檢查管線、排水坡度、電源、維修空間及施工照片。
‧追加費用、收邊、漏水與裝潢修復責任應留下書面紀錄。

裝潢合約不含冷氣安裝時,屋主自行發包要先確認進場時間、冷氣機型、維修孔、配管排水、電源、室外機散熱與工班責任。本文整理對圖、封板複驗、報價及完工驗收重點。

裝潢不含冷氣,最怕屋主變成傳聲筒

裝潢不含冷氣安裝時,屋主最重要的任務不是自己懂所有工程,而是找一個能看懂設計圖、會主動與設計師溝通、責任清楚的冷氣團隊。現在不少室內設計師因後續保固、漏水與設備責任複雜,不願意統包空調工程;屋主只好自行找冷氣廠商。但如果隨便找電器行進場,最常發生的是冷氣師傅看不懂設計圖、木作尺寸對不上、維修孔位置錯誤,最後設計師與冷氣廠商互相推責任。

冷氣工程不像家具,可以等裝潢完成後再擺進去。分離式冷氣、吊隱式冷氣、全熱交換器與排水管線,都與天花板、牆面、電源、木作、窗簾盒、格柵和外機平台有關。若進場時間錯了,可能導致天花板封板後才發現管線沒拉、排水坡度不足或機器塞不進去。

自行發包冷氣不是不行,但要把流程拉回設計階段。屋主不用當工程專家,但一定要讓冷氣廠商與設計師直接對話,避免所有訊息都透過屋主轉述。工程最怕的不是問題多,而是問題晚發現。

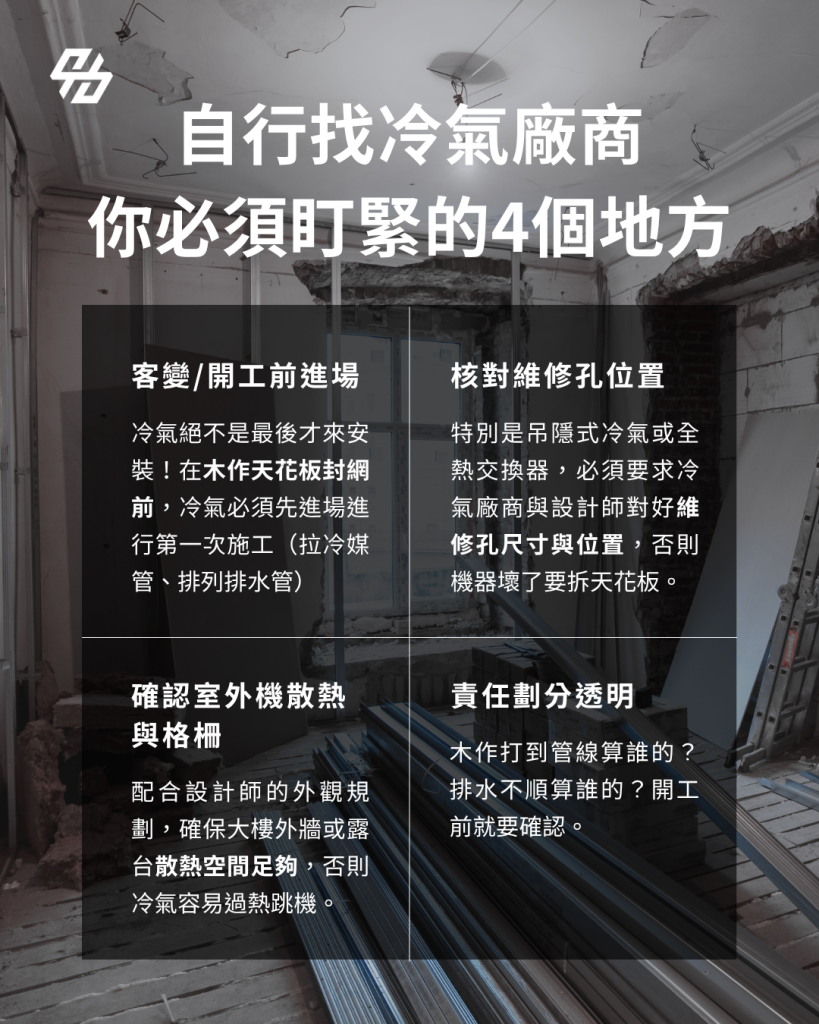

屋主自行發包冷氣時,應在施工圖定案及木作封板前安排空調廠商進場,並確認冷氣機型、配管、排水、電源、維修孔與室外機位置。設計師、空調、水電及木作應共同對圖,將開孔、收邊、追加費用與保固責任寫入報價或施工確認單。

裝潢合約不含冷氣,先確認哪些工作範圍?

收到設計公司或統包報價後,應先確認「不含冷氣」的實際範圍。有些裝潢合約只排除冷氣設備,但仍包含電源、排水、天花板風口與局部收邊;有些案件則連冷媒管、洗孔、室外機架及冷氣電源都由屋主另外發包。

建議逐項確認以下內容:
冷氣設備與控制器
冷媒銅管與保溫
排水管與排水測試
訊號線及控制線
冷氣專用電源與斷路器
室內外牆洗孔
室外機架、吊運及高空施工
天花板風口及維修孔
穿牆孔防水與封孔
木作、泥作及油漆收邊
舊機拆除與回收
試運轉及後續保固

若其中部分項目交由其他工班處理,應寫明施工規格、完成時間及交接方式。

冷氣廠商最晚應在木作封板前完成機型確認、現場放樣、冷媒管配置、排水路徑及電源需求核對。吊隱式冷氣、全熱交換器或隱藏配管的分離式冷氣,通常還需要配合設計、配管、封板前複驗及完工安裝等不同階段進場。

較理想的時間是在施工圖定案前。冷氣團隊可提早確認樑位、天花板高度、室內外機距離、管線高低差、排水方向與設備維修空間。若等到油漆或櫃體完成後才確認,修改選項會明顯減少,返工成本也會增加。

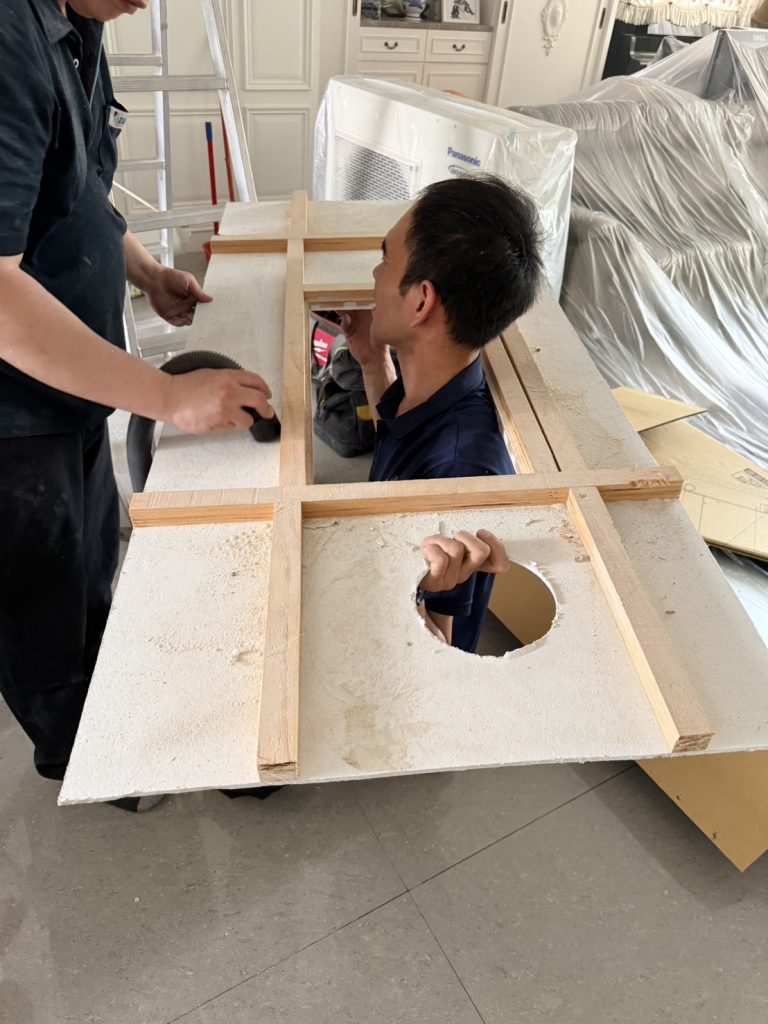

第一個細節:冷氣要在木作封板前進場

第一個細節:冷氣要在木作封板前進場

自行找冷氣廠商時,第一個必須盯緊的細節,是冷氣不能等裝潢最後才進場。冷氣通常需要分階段施工,尤其吊隱式冷氣或需要藏管線的分離式冷氣,必須在木作天花板封板前先完成冷媒管、排水管、訊號線與電源路徑確認。若等天花板封好後才安裝,很多管線就只能外露,或必須重新拆板。

開工前應安排冷氣廠商到場看圖與放樣。現場要確認室內機位置、出風方向、排水路線、管線穿樑或繞行方式、外機擺放位置與電源配置。若有客變階段,甚至可以提前處理冷媒管與排水需求,讓後續裝潢更順。

很多屋主會以為冷氣是最後安裝家電,實際上冷氣是一項會影響裝潢結構的機電工程。進場越晚,修改成本越高。正確時間點,是木作天花板與封板前,而不是油漆完成後。

第二個細節:維修孔尺寸與位置要先對好

吊隱式冷氣、全熱交換器或隱藏式設備,都需要維修孔。維修孔不是設計師隨便留一個漂亮開口,也不是冷氣師傅到場後臨時說哪裡可以開,而是要依照機體尺寸、維修方向、接水盤、馬達、濾網與電控箱位置提前規劃。若維修孔位置錯誤,未來機器故障時,技師可能無法拆修。

理想的維修孔應接近機體主要維修面,尺寸越接近機身越好。若空間有限,至少要能讓師傅拆卸風鼓、馬達、接水盤與檢查排水。過小的維修孔常常只能看電路,無法真正清洗或更換零件。這也是為什麼很多吊隱式冷氣在完工後變成「看得到、修不到」。

屋主應要求冷氣廠商與設計師在天花板圖上標清楚維修孔位置與尺寸,並在現場放樣確認。不要只在 Line 上傳一張圖就算溝通完成,因為實際樑位、燈具、消防、窗簾盒與木作高度都可能影響開孔。

第三個細節:室外機散熱不能被外觀設計犧牲

室外機散熱是冷氣效率與壽命的關鍵,但在裝潢案中常被外觀設計忽略。有些屋主為了讓陽台整齊,會用格柵、百葉或櫃體遮住室外機;有些大樓外機平台空間狹窄,前後左右散熱距離不足。這些看起來只是位置問題,實際上會導致冷氣耗電、不冷、過熱跳機甚至壓縮機故障。

室外機前方需要足夠排風空間,後方與側面也要保留進風與維修距離。若有格柵,應確認開孔率與排風方向,不要讓熱風回流。若是多台室外機並排,也要避免互相吹熱風。空調團隊應在設計階段就提出散熱需求,而不是等外觀做好後才抱怨不能裝。

屋主也要注意管線長度與高低差。室外機位置若離室內機太遠,銅管與追加費用會增加,也可能影響效率。好的冷氣廠商會把散熱、費用、維修與外觀一起評估,而不是只說「放得下」。

第四個細節:責任劃分要白紙黑字

自行發包冷氣最怕責任不清。木作打到冷媒管算誰的?排水不順算誰的?維修孔太小算誰的?室外機散熱不足算誰的?冷氣漏水造成天花板受損,設計師、木作、冷氣廠商誰處理?這些問題如果開工前沒有講清楚,完工後就容易變成互相推託。

屋主在簽約前應確認冷氣報價包含哪些項目,例如基本安裝的銅管長度、排水管、訊號線、室外機架、洗孔、危險施工、舊機拆除、抽真空、排水測試與保固。超出基本安裝的部分,也應有明確單價。施工當天若有追加,應逐項確認,不要完工後才看到一張難以理解的追加單。

責任劃分不是為了找人負責,而是為了讓每個工班知道自己要配合什麼。成熟的冷氣團隊會主動留下施工紀錄、拍照存檔、與設計師確認圖面,避免資訊落差。昇宏空調強調自有團隊與一條龍售後,就是希望屋主不用在不同工班之間來回協調。

木地板與超耐磨地板要避免梯腳、砂粒與重物拖行,可用防護墊搭配硬質走道分散壓力;石材與磁磚要留意重物撞角與金屬刮痕;特殊漆、木皮與玻璃則不能任意黏貼高黏度膠帶。進場前辨識材質,才能選對防護方式。 有人居住的住宅還要處理寵物、孩童、寢具、電子設備與空氣流通。可先清空工作區、關閉相鄰房門、覆蓋難搬家具,並在鑽孔時局部集塵。若需高空或外牆作業,室內外都要劃定安全範圍。 若發現刮傷或污染,應立即停下來拍照、確認範圍與處理方式,不要先自行擦拭或修補造成二次損害。報價或施工確認單中若已寫明防護範圍、既有瑕疵與責任處理,溝通會更清楚。

施工當天,屋主可以檢查哪些重點?

自行發包冷氣時,屋主不必懂所有技術,但可以掌握幾個驗收重點。

第一,確認銅管、訊號線與排水材料是否與報價相符。

第二,變頻冷氣安裝時應確實抽真空,避免管路內空氣與水氣影響冷氣壽命。

第三,封板前一定要做排水測試,確認水能順暢排出,沒有回流或漏水。

第四,室外機應固定穩固,並保留散熱與維修空間。

完工後也要開機測試。可以讓冷氣運轉 15 到 20 分鐘,確認出風是否夠冷、是否有異音、是否震動、排水是否正常、遙控器功能是否完整。若是新機,應確認保固書、發票與品牌登錄流程。有些品牌需要憑發票或安裝資料登錄延長保固,若漏掉可能影響權益。

屋主也可以請冷氣廠商提供管線照片,尤其是天花板封板前的冷媒管、排水管與電源位置。日後若要維修、打釘或追加工程,這些照片都很有價值。

自行發包的協作節點:什麼時候該找誰確認?

設計初期先由空調團隊依空間用途提出系統形式、室內外機位置與容量建議;施工圖階段確認型號、尺寸、電源、排水、管線和維修孔;水電與木作進場後完成放樣與配管;封板前再做一次聯合複驗。把確認拆成節點,比完工前一次總檢查更能避免返工。

報價要能對應責任邊界。至少列出機器、基本安裝、銅管與控制線、排水、電源、室外機架、洗孔、吊運或危險施工、舊機拆除、裝潢收邊、試運轉與保固。若由其他工班處理其中一項,也要寫清楚規格與交接方式。

變更管理同樣重要。若設計更改天花高度、櫃體、燈具、窗簾盒或外機格柵,可能連帶影響風口、維修孔、管線和散熱。任何影響空調的圖面變更,都應同步通知空調團隊重新確認。

裝潢不含冷氣安裝並不可怕,可怕的是屋主太晚找冷氣廠商、沒讓設計師與技師對圖、沒有確認維修孔與散熱,也沒有白紙黑字釐清責任。冷氣一旦與裝潢脫節,後果可能是管線外露、天花板重做、漏水爭議或日後無法維修。

準備裝潢的屋主,應在開工前就預約冷氣團隊看現場。冷氣不是最後進場的家電,而是必須和木作、電源、排水與設計整合的工程。找對懂設計配合的冷氣團隊,才能讓裝潢漂亮,冷氣也好用、好修、好負責。
